作者:李海增、李博 联系方式:13924928319
所在单位:中国建筑第八工程局有限公司华南分公司
摘要:传统“大包班组”模式下,责任边界模糊、工序衔接脱节、进度管控粗放等痛点长期困扰一线管理者。本文以中建八局光电智能产业园项目为实战蓝本,系统阐述了“小班组模式”在项目进度精细化管控中的探索与实践。文章直面“多班组协同难、装配式施工适配差、垂直运输资源紧、管理颗粒度粗”四大班组管理难题,提炼出“四级计划分解+网格化责任落地+全流程动态纠偏+全要素资源保障”的实操解决方案,并通过“1234”进度管控法、四级巡查机制、三级例会制度等班组可操作的具体方法,实现主体结构施工工期刚性履约。
关键词:小班组;进度管控;精细化管理;网格化责任;班组建设
一、引言
当前建筑行业传统“大包班组”管理模式存在责任边界模糊、工序衔接脱节、资源窝工严重、进度管控粗放等短板,已无法适配工期紧、专业多、标准高的现代工程建设需求。为保障项目关键里程碑刚性落地,降低项目管理成本,通过“小班组”模式重构进度管控逻辑,将管理重心下沉至一线作业单元,实现进度计划精准分解、责任到人、动态管控,确保主体结构施工高效有序推进。
二、重难点分析
光电智能产业园项目位于深圳市龙华区,总建筑面积150941.33㎡,进度管控要求高、协调难度大。具体表现为以下几个方面:
(一)班组类型多、分工细,交叉干扰大
钢筋、模板、混凝土、装配式安装等多班组同步作业,作业面交叉频繁,工序衔接要求高。任一环节的进度滞后均可能引发连锁反应,导致全线工期延误。
(二)装配式施工工艺复杂,工序穿插精度要求高
装配式构件涉及生产、运输、吊装与主体结构施工的环环相扣,信息传递链条长、响应速度慢,“等米下锅”现象时有发生,直接制约施工效率。
(三)垂直运输资源紧张,调度难度大
塔吊、施工电梯等垂直运输设备数量有限,钢筋、模板、预制构件、机电材料等多类物料共用同一运输通道。缺乏精细到班组的调度计划,必然导致“设备等人”或“人等设备”的窝工浪费。
(四)管理颗粒度粗,计划难以穿透至作业层
项目层级进度计划多停留在“天”为单位,难以细化至具体工序、工时和工程量。班组层面仅知晓当日作业部位,对具体任务量、完成时限、上下游衔接要求缺乏清晰认知,进度滞后往往至下班后方被发现,纠偏窗口期已然错过。
三、核心思路与管控体系构建
针对上述问题,项目确立了以合同工期总目标为导向、以“小班组高效作业为核心、主体结构工序衔接为主线、全流程动态管控为手段”的指导思想,构建了“1234”管理思路体系:
1个核心目标:以合同工期总目标为导向,确保工期全面受控。2大转变理念:实现从被动管理向主动管理转变,从间接管理向直接管理转变。3条主线管控:以小班组高效作业为核心、以主体结构工序衔接为主线、以进度动态管控为手段。4级穿透管理:构建“指挥部—网格长—总包网格员—分包网格员”四级穿透式管理架构。
四、主要实施路径与关键管控措施
(一)小班组标准化体系构建
1.班组单元科学划分
结合项目A/B两区平行施工部署,按专业拆分组建标准化作业小班组:钢筋班组2个、木工(含铝模)班组2个、混凝土班组1个、安全文明施工班组1个。各班组独立作业、边界清晰、协同高效。

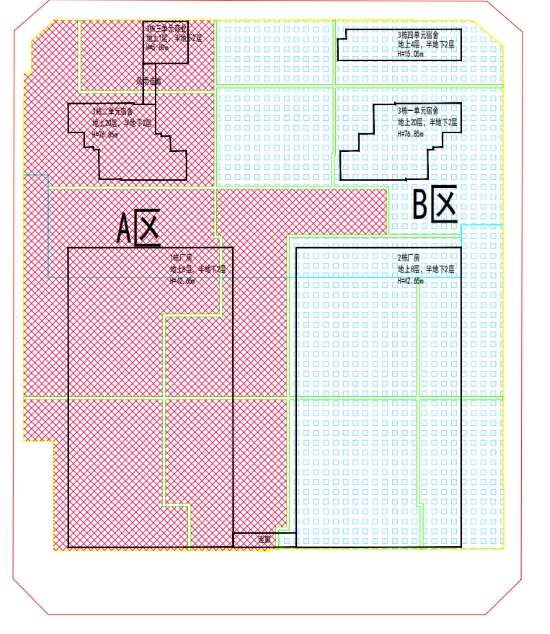

图1 现场分区图
2.责任体系压实落地
实行班组长负责制,签订《进度计划责任书》,明确各班组施工范围、工序节点、质量安全标准,将进度责任直接压实至一线作业层。
3.劳动力精准配置
按施工区段、单层工程量定额配员:宿舍区单班组配置铝模工30人、钢筋工25人;厂房区单班组配置木工35人、钢筋工25人,实现人效最大化,避免窝工浪费。
(二)四级进度计划分解体系
建立“总控计划→里程碑计划→分项工程计划→日周作业计划”四级管控体系,实现进度管理层层穿透:
一级总控计划:锁定开工、地下室封顶、主体封顶、竣工验收等总工期目标。二级里程碑计划:明确地下室结构封顶、主体结构封顶等核心节点,作为刚性考核依据。三级分项计划:分解底板施工、预制构件安装、机电预留预埋、砌筑等分项工程完成时限。四级日周计划:将分项任务细化至小班组,制定《班组日作业清单》《周施工计划》,精准到工序、工时、工程量。
(三)主体结构施工部署与工序优化
1.招采深化前置
提前完成装配式构件、铝模、机电、电梯、幕墙等15项全专业深化设计,消除图纸错漏碰缺,为小班组连续作业创造条件。
2.分区流水施工
地下室按后浇带划分为A/B两区,两套小班组同步平行作业;地上以“1栋厂房+1栋宿舍”为单元划分为两大施工区,区段内实行三段流水施工,最大化利用人材机资源。
3.标准层工序提速
宿舍标准层优化测量放线、钢筋绑扎、预制构件安装、铝模施工、混凝土浇筑全流程,实现6天/层高效施工;厂房标准层按后浇带分两段流水作业,统筹预制外墙、桁架楼承板安装,控制12天/层稳定节奏。
(四)小班组全流程进度管控
施工前:班组长参与图纸会审与技术交底,交底覆盖率达100%;班组提前提报用料计划,项目前置招采,杜绝“等米下锅”。
施工中:创新实施“1234”进度过程管控法:1个任务派发:每日下班前下发《班组次日任务单》,明确施工部位、工程量、完成时限。2小时响应:进度偏差出现后,2小时内分析原因、调整人力机械配置。3检制度:执行“自检—互检—交接检”三检制。4级巡查:实施项目部、网格长、总包网格员、分包网格员四级现场巡查。
施工后:每周开展进度复盘,分析滞后原因,制定整改措施。
(五)全要素资源保障体系

图2:全流程体系融合穿透管理流程图
大型机械统筹调度:按“每栋主体1台塔吊+1台施工电梯”配置,建立机械排班制度,优先保障关键线路垂直运输。
装配式构件全流程管控:构建“深化—生产—运输—堆放—吊装”全链条计划,按“压一存一”储备构件,确保供应连续、吊装顺畅。
物资供应精准匹配:依据小班组日周计划编制物资排产计划,钢筋、模板、预制构件等物资按需进场,减少现场积压与二次搬运。
(六)进度落地刚性保障机制
网格化四级管理:建立“指挥部—网格长—总包网格员—分包网格员”四级架构,地下室、主体结构、办公生活区分区定责,逐级落实进度管控任务。
三级例会制度:每日碰头会:当日问题当日解决。每周生产会:复盘进度、部署计划。每月推进会:全面会诊、考核履约。
履约考核闭环:从施工管理、安全、质量、商务四个维度对小班组实施月度考核、公示排名,对滞后班组进行约谈,明确整改时限与责任人,形成管理闭环。
五、创新性与实践成效
(一)管理颗粒度的深化创新
本模式的核心创新在于将管理颗粒度从传统的“项目层”下沉至“小班组作业层”,实现了真正意义上的穿透式一线管理。
(二)计划体系的系统创新
四级进度计划分解体系实现了计划管理的系统性创新:一级总控计划锁定关键里程碑,二级里程碑计划明确阶段性目标,三级分项计划细化至分部分项工程,四级日周计划落实到具体工序和工时。
(三)管控机制的集成创新
建立的“网格化+例会+考核+清单”四位一体管控机制,实现了管控体系的集成创新:网格化管理实现施工现场全覆盖、无死角;三级例会制度环环相扣,形成高效沟通协调机制;四维度考核体系实现全方位、立体化考核评价;三类工作清单将复杂施工任务分解为可执行、可检查、可考核的具体事项。
(四)实践成效
通过上述措施的实施,项目进度管控取得了显著成效:主体结构施工实现宿舍区6天/层、厂房区12天/层的稳定节奏,关键里程碑节点全部按时或提前完成;“2小时响应”机制使进度滞后问题从“事后补救”转变为“事中干预”,偏差发现时间从平均24小时缩短至2小时内;塔吊、电梯闲置率下降约30%,班组窝工现象基本杜绝,人材机资源利用效率显著提升。
六、结语
光电智能产业园项目的实践证明:小班组模式通过管理创新、机制创新、方法创新,成功提升了主体结构施工进度管控的精细化水平,实现了工期刚性履约、效率稳步提升、成本可控优化的综合目标。该模式具有较强的可复制性和推广价值,可为同类项目的班组建设和进度管控提供有益借鉴。
